云浮—新兴天然气管道项目建设进度加快!力争今年10月底前完工通气
发布时间:2023-08-05 16:45:47.0
来源:县政协办公室
浏览人数: 人
【字号:
背景颜色:



8月3日下午,县政协开展“加快云浮—新兴天然气管道项目建设”专项民主监督活动。县政协副主席陈启雄参加。

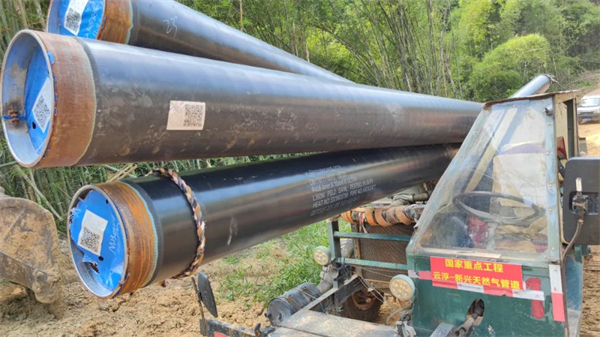

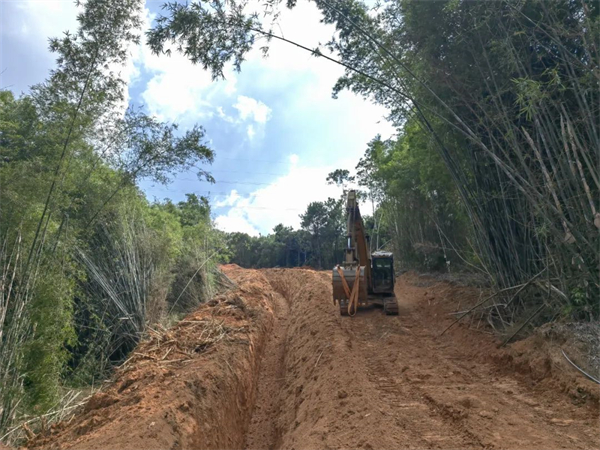

陈启雄一行首先来到车岗段建设现场,实地察看项目建设推进情况,现场听取县发展改革局、项目单位、施工单位负责人有关情况汇报。据悉,云浮—新兴天然气管道项目全线经云城区腰古镇和新兴县车岗镇。主干线全长约16公里(其中:云城区腰古镇5.65公里,新兴县车岗镇10.38公里),设计输气能力为5.67亿立方米/年,新建新兴分输站1座。项目总投资2.2亿元。项目主干管道于2023年5月5日正式开始焊接施工。目前,车岗镇竹围村(开工仪式点)至腰古镇下岑村段已完成主体焊接,较原计划提前半个月完成。施工班组已进入腰古镇下岑村扫线、开沟。项目预计在今年10月铺设完成。






    陈启雄强调,“县县通工程”是一项重大能源工程、民生工程,惠及广大群众和企业。要充分发挥项目工作专班作用,尽快协调解决建设中遇到的跨部门、跨地区问题,同时加快项目用地用林报批手续,在确保工程质量和施工安全的前提下,全力以赴完成县政府提出10月底前完工通气的目标任务,让广大群众和企业早日用上实惠清洁高效的管道天然气。
